Dziennik budowy - Amanda G1

Ocena dziennika budowy [2,5]:

Amanda z poszerzonym garażem

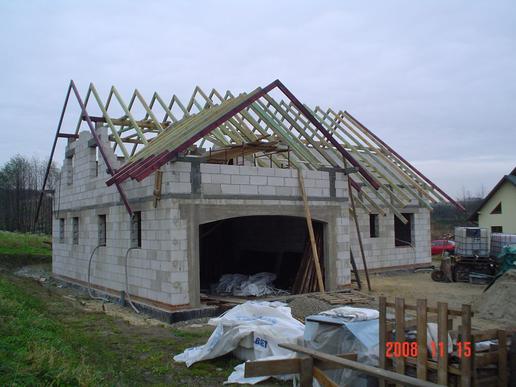

  • Dach c.d. 2008-11-16 13:33

    ... ciąg dalszy prac nad dachem, krokwie już na swoich miejscach, kilka z nich wymaga co prawda jeszcze kilku zabiegów ale to tylko kosmetyka. kolejny etap to ścianki szczytowe i docielpenie skosów przed zamocowaniem łat.

    Więcej Komentarze [0]

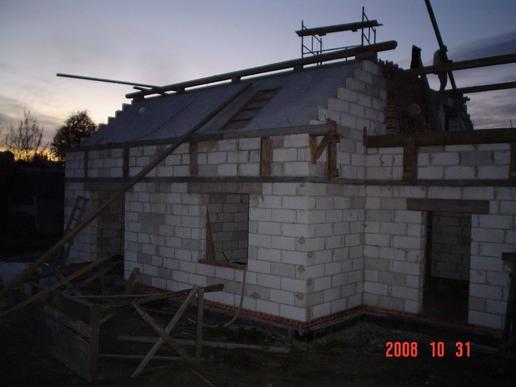

  • dach 2008-10-31 20:10

    przyszła kolej na prace nad dachem, tymsamym rozpoczął się długi ale przynoszący najwięcekj satysfakcji etap bodowy stanu surowego, płatwie już na swoim miejscu, pierwsze krokwie również... jesli pogoda dopisze prace będą sie posuwać do przodu

    Więcej Komentarze [0]
  • Następny etap- szalowanie, zbrojenie i zalewanie 2008-10-31 19:33

    Co prawda w wiekszości po godzinach ale szalowane przebiegło sprawnie. W kwestii zbrojenia po wizycie kierownika budowy pewne odstępstwa od piewotnych założeń , ale i tutaj prace przebiegały sprawnie (jedynie spawarka sprawiała kłopoty)no i wiało piekielnie 24.10 w piątek... Następnego dnia [...]

    Więcej Komentarze [0]

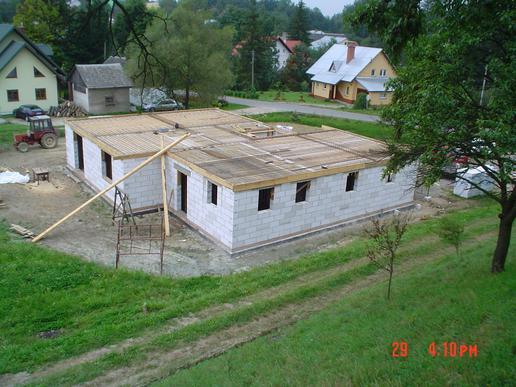

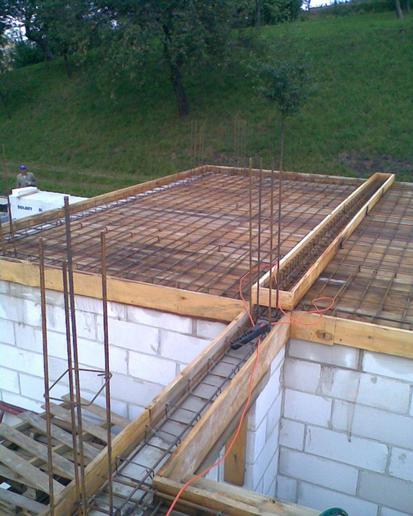

  • 30.08.2008 Zalewanie stropu 2008-09-08 19:14

    Z poślizgiem ale w końcu dostarczono beton na świeżo ukończone zbrojenia. Wylewanie 20 m3 trwało niecałe 1,5 h

    Więcej Komentarze [0]
  • 29.08.2008 Parter już prawie zamknięty 2008-08-29 19:20

    Szalowanie zakończone ,zbrojenia też zbliżają się ku końcowi. Jutro, jeśli pogoda dopisze zalewamy.

    Więcej Komentarze [0]

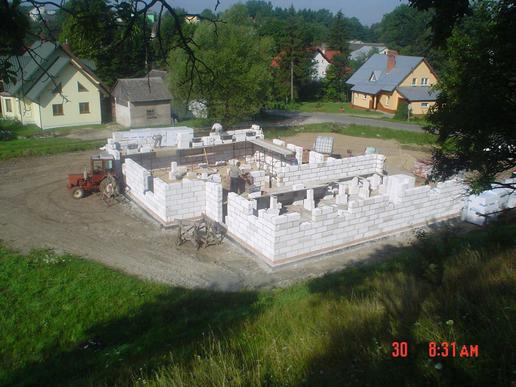

  • Murowanie ścian 28.07.2008 2008-07-30 19:02

    Z uwagi na pogodę murowanie rozpoczęło się z ponad tygodniowym opóźnieniem, nie mniej po 2 dniach już widać efekty, w połowie 4 tego dnia murowanie zakończone, pozostało tylko zalać betonem nadproża.

    Więcej Komentarze [0]

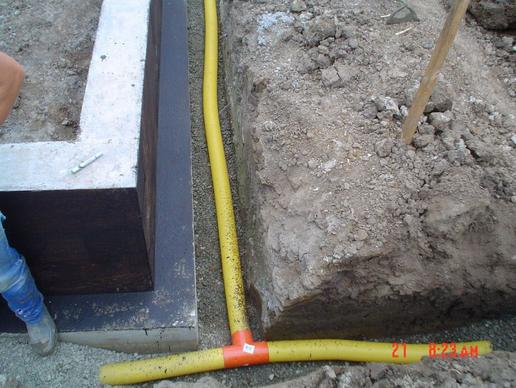

  • Zalewanie bloczków fundamentowych 2008-07-18 19:57

    Zalewanie bloczków fundamentowych również przebiegło bez problemów. Kolejny etap to wykonanie drenacji na poziomie ław fundamentowych. Następnie wykonanie ocieplenia scian fundamentowych styropianem, klejem siatką i kilkoma warstwami dysperbitu. Przy okazji wykonaliśmy instalację burzową nad [...]

    Więcej Komentarze [0]
  • Szalowanie i zbrojenie i zalewanie ław fundamentowych 2008-07-18 19:23

    Pogoda sprzyja, prace się posuwają do przodu. Z szalowaniem uporaliśmy się w ciągu jedniego dnia. Kolejnego dnia - zalewanie przy pomocy 5 metrowej rury.Usprawniło zalewanie nie mniej betonu do przepychania nikomu z obecnych nie zabrakło. Kolejny etap czyli ustawianie scian fundamentowych z [...]

    Więcej Komentarze [0]

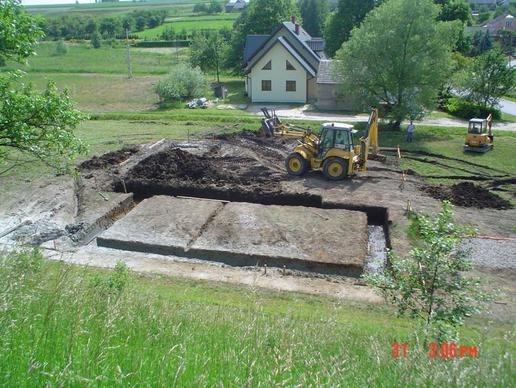

  • Wykopy 31.05.2008 2008-07-02 20:44

    Wykopy pod ławy fundamentowe rozpoczęte i zakończone wieczorem tego smaego dnia. W miejscu, w którym zaczęłliśmy kopać zgodnie z założeniami pokazała się woda naciekająca ze skarpy odbok.

    Więcej Komentarze [0]
Bezpłatna pomoc architekta

Wypełnij formularz, skontaktujemy się z Tobą.

Zamawiając usługi forum i dzienników budowy, przyjmujesz do wiadomości i wyrażasz zgodę na świadczenie tych usług i przetwarzanie przez Usługodawcę, którym jest Pracownia Projektowa ARCHIPELAG A. Wójciak, R. Wójciak Sp. J., jako Administratora danych, podanych w formularzu danych osobowych, na zasadach wskazanych w Regulaminie i Polityce Prywatności serwisu ARCHIPELAG.pl.

Jeśli chcesz także otrzymywać bonusy i informacje dotyczące akcji promocyjnych naszych i naszych Partnerów, wyraź zgodę dodatkową i zaznacz odpowiednie pole. Wyrażam zgodę na przetwarzanie moich danych osobowych przez administratora, którym jest Pracownia Projektowa ARCHIPELAG A. Wójciak, R. Wójciak Sp. J. z siedzibą: ul. M. Smoluchowskiego 56/3, 50-372 Wrocław, nr KRS 0000123673, NIP: 897-16-05-744, REGON: 931987209:

Na podstawie art. 13 Rozporządzenia Parlamentu Europejskiego i Rady (UE) 2016/679 z dnia 27 kwietnia 2016 r. w sprawie ochrony osób fizycznych w związku z przetwarzaniem danych osobowych i w sprawie swobodnego przepływu takich danych oraz uchylenia dyrektywy 95/46/WE (RODO) informujemy Cię, że (przeczytaj klauzulę informacyjną):

czytaj całość ›
Pola oznaczone gwiazdką (*) są obowiązkowe do wypełnienia
